埼玉県草加市の工場屋根に、69.0kWの自家消費型太陽光発電設備を設置した施工事例です。 折半屋根への太陽光パネル設置、ダイヤゼブラ電機製PCS 4台構成、ZPD・OVGR・RPR・遠隔監視まわりまで対応しました。
本事例では、Next Energy製345Wモジュールを200枚配置し、PCS総容量39.6kWの構成で工場内の電力使用に合わせた自家消費型太陽光発電設備として構成しました。 工場向けの太陽光発電では、屋根面積だけでなく、既設キュービクル、受電設備、PCS容量、連系保護機器、遠隔監視、配線ルートまで確認する必要があります。
施工事例の概要
| 施工エリア | 埼玉県草加市 |
|---|---|
| 施設種別 | 工場 |
| 屋根種別 | 折半屋根 |
| 設備種別 | 法人向け自家消費型太陽光発電設備 |
| 太陽光パネル | Next Energy NER120M345J-MB |
| パネル容量・枚数 | 345W×200枚、合計69.0kW |
| パワーコンディショナー | ダイヤゼブラ電機 EPG-T99P5、9.9kW×4台 |
| PCS総容量 | 39.6kW |
| 主な構成機器 | ZPD、OVGR、RPR、CT、VT、VCB、OCR、Solar Legato、COM BOX、PCS1〜4 |
| 対応範囲 | パネル搬入、折半屋根への架台・金具設置、パネル設置、PCS設置、連系保護・計測盤、遠隔監視装置、既設キュービクル側の接続確認 |
施工写真

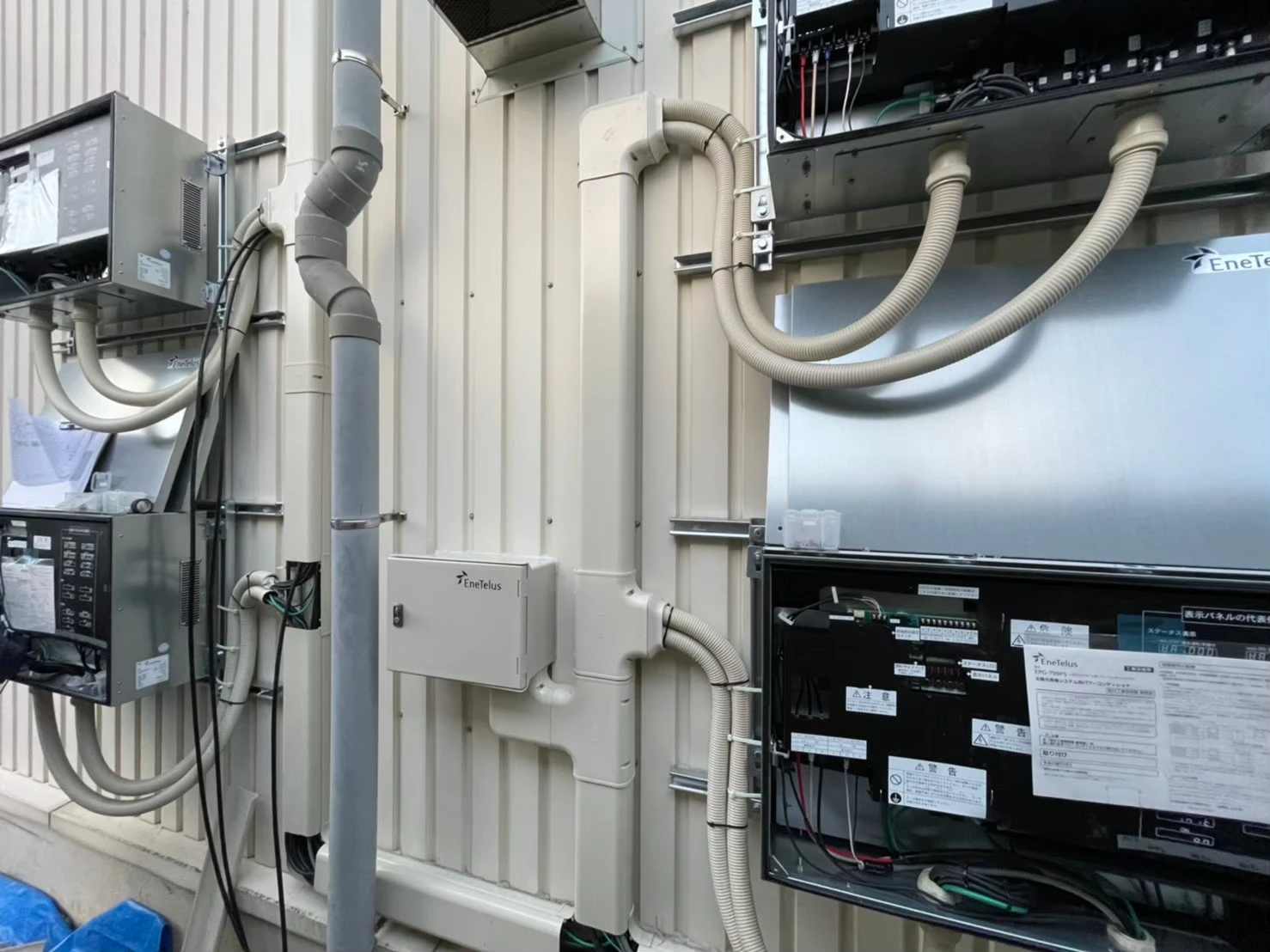

埼玉県草加市の工場屋根における自家消費型太陽光発電設備の施工写真です。 折半屋根へのパネル設置、屋根上施工、PCS・連系保護機器まわり、遠隔監視・既設電気設備側との取り合い確認まで、屋根上と電気設備側の施工状況を掲載しています。
この案件の特徴
埼玉県草加市の工場屋根に、69.0kWの自家消費型太陽光発電設備を設置した案件です。 Next Energy製345Wモジュールを200枚配置し、ダイヤゼブラ電機製9.9kW PCSを4台構成とすることで、工場の日中負荷に合わせた発電設備として構成しました。
-
69.0kWの太陽光パネルを工場屋根に配置
Next Energy製345Wモジュールを200枚設置し、工場屋根を活用した自家消費型太陽光設備として構成しました。 -
ダイヤゼブラ電機製9.9kW PCSを4台構成で設置
PCS総容量は39.6kWとし、PCS1〜PCS4、監視装置、連系保護機器との整合を確認しました。 -
折半屋根への金具設置・パネル固定に対応
折半屋根の形状、屋根なりの勾配、設置範囲、屋根縁からの離隔を確認しながらパネルを配置しました。 -
ZPD・OVGR・RPRを含めた保護回路を構成
既設高圧受電設備へ太陽光発電設備を接続するため、地絡方向、逆電力、系統保護に関わる機器構成を確認しました。 -
Solar Legato・COM BOXを含めた監視系統を確認

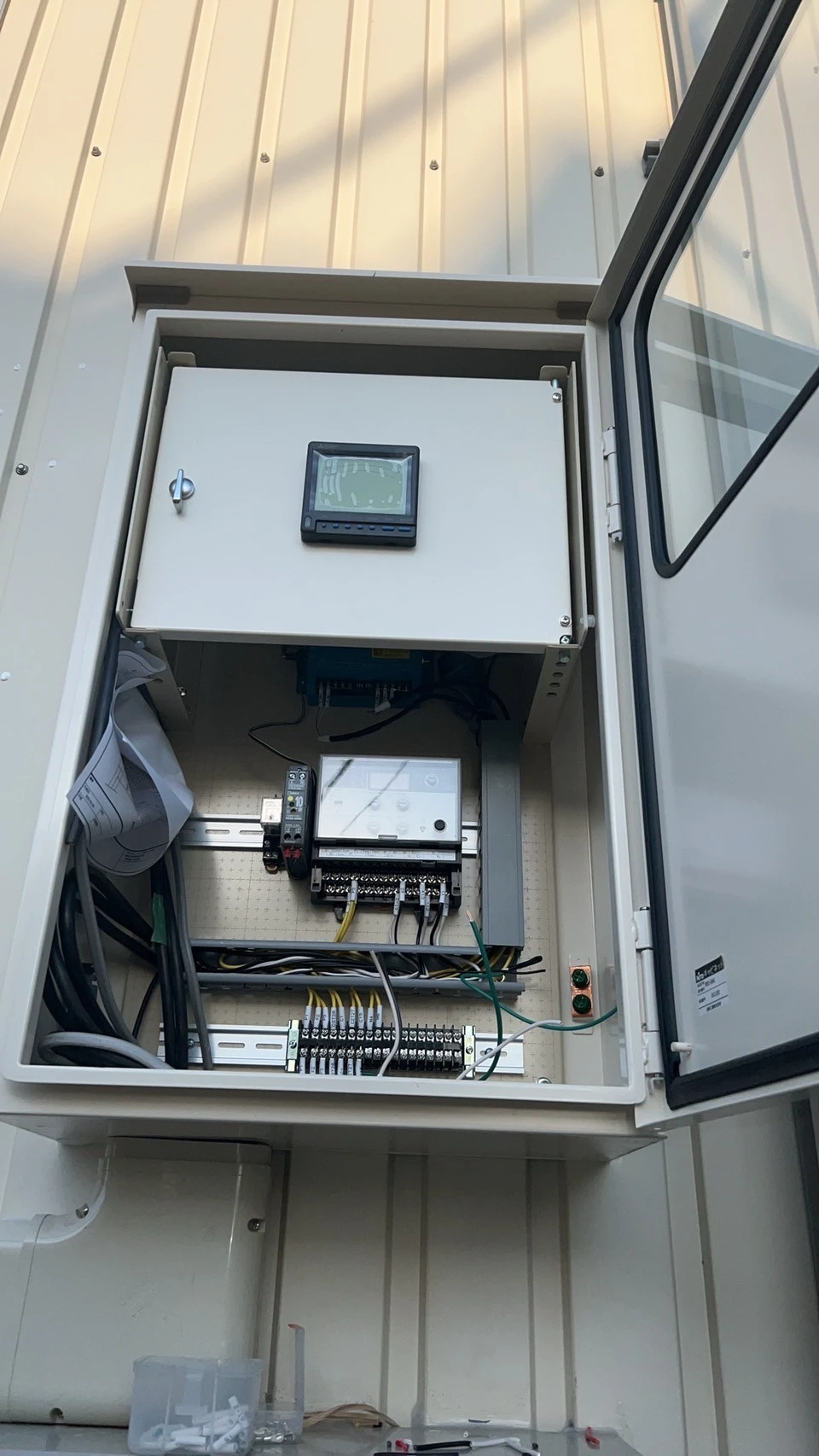

発電設備の運用後に状態を把握できるよう、遠隔監視・通信まわりの構成も確認しています。
なぜこの構成にしたか
工場向け自家消費型太陽光では、屋根に載せられる最大容量だけでなく、工場の電気使用量、既設キュービクル、PCS容量、連系保護機器、遠隔監視まで確認したうえで設備構成を決める必要があります。 本事例では、69.0kWのモジュール容量に対してPCS総容量39.6kWとし、工場内で発電電力を活用しやすい構成にしました。
また、既設設備へ接続する案件では、PCS側だけではなく、ZPD、OVGR、RPR、CT、VT、VCB、OCR、監視装置、通信機器まで確認が必要です。 施工後の安定運用と保守対応を考え、連系保護・計測・監視まわりを含めて確認しています。
主な作業手順
屋根条件とパネル配置の確認
埼玉県草加市の工場屋根について、折半屋根の形状、設置可能範囲、屋根縁からの離隔、保守動線を確認し、200枚のパネル配置を整理しました。
架台・金具とパネルの設置
折半屋根の形状に合わせて架台・金具位置を整理したうえで、太陽光パネルを設置しました。
PCS4台構成の確認
ダイヤゼブラ電機製9.9kW PCSを4台構成とし、PCS1〜PCS4の接続、通信、監視系統との取り合いを確認しました。
既設高圧受電設備側の確認

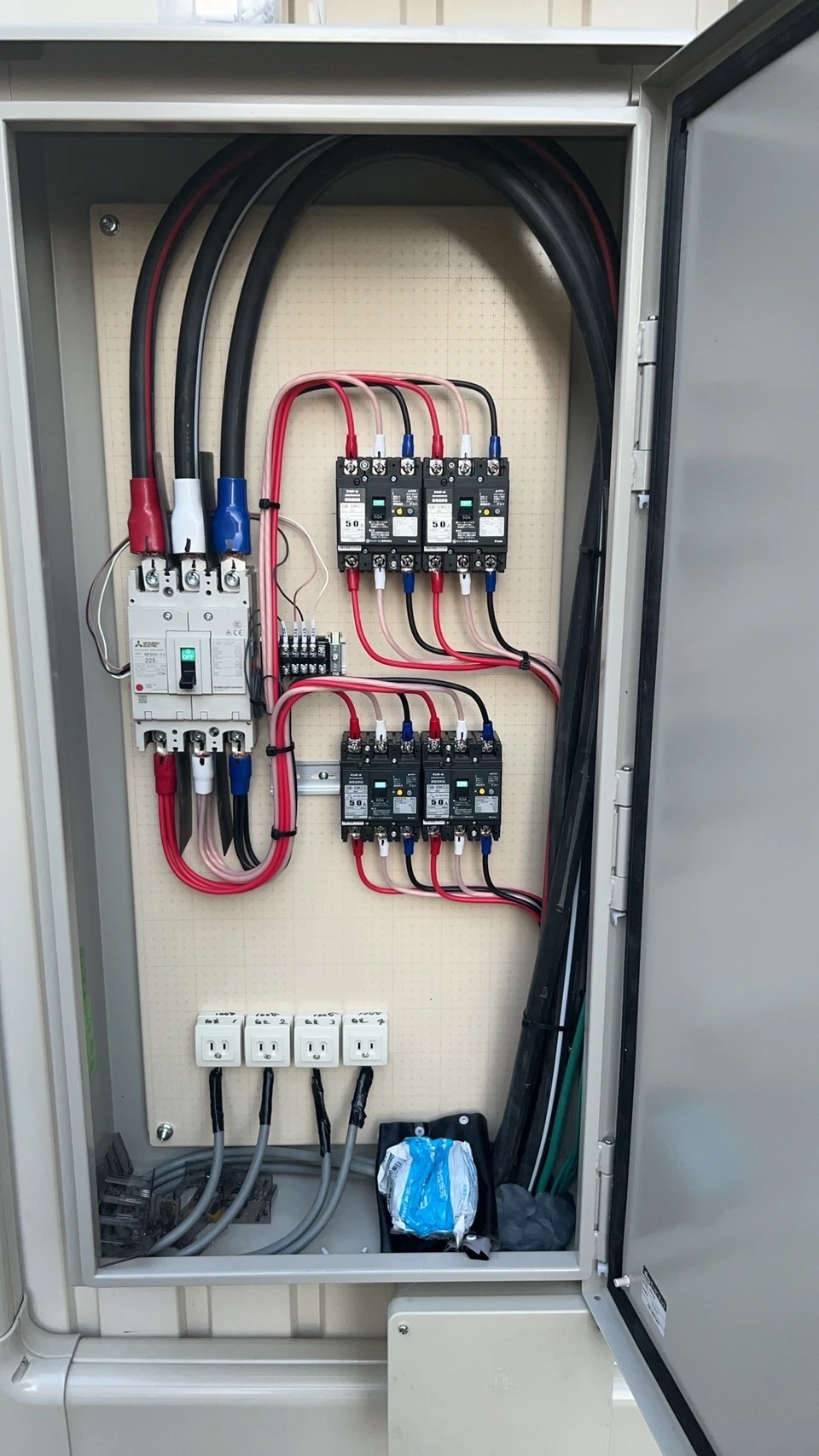

既設キュービクル側の接続点、VCB、CT、VT、OCRなどを確認し、太陽光発電設備の連系条件を整理しました。
保護継電器・監視装置の確認

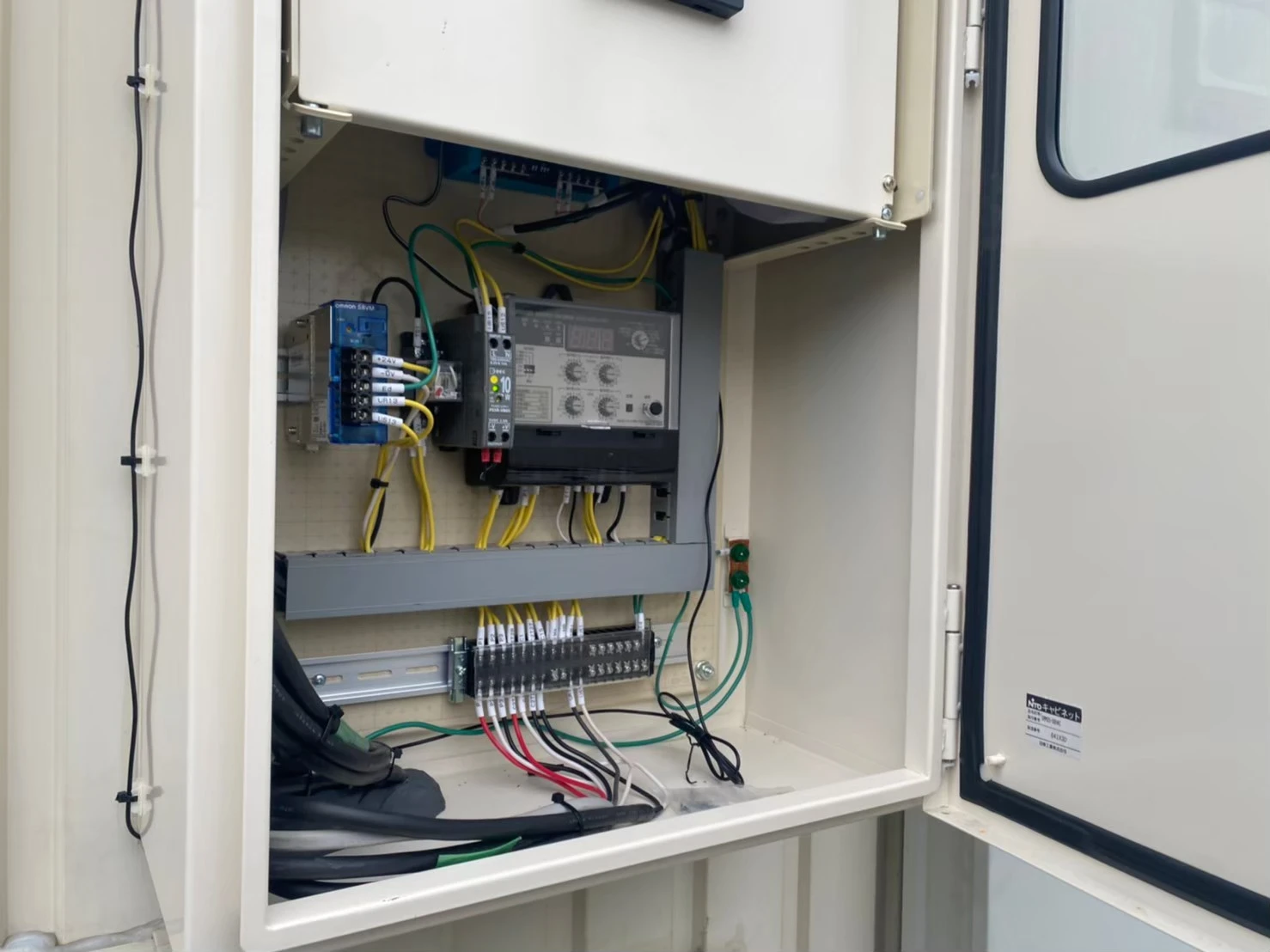

ZPD、OVGR、RPR、Solar Legato、COM BOXを含め、連系保護・監視まわりの構成を確認しました。
通信・遠隔監視まわりの確認
発電設備の運用後に状態を把握できるよう、PCS通信、COM BOX、遠隔監視系統の構成を確認しました。

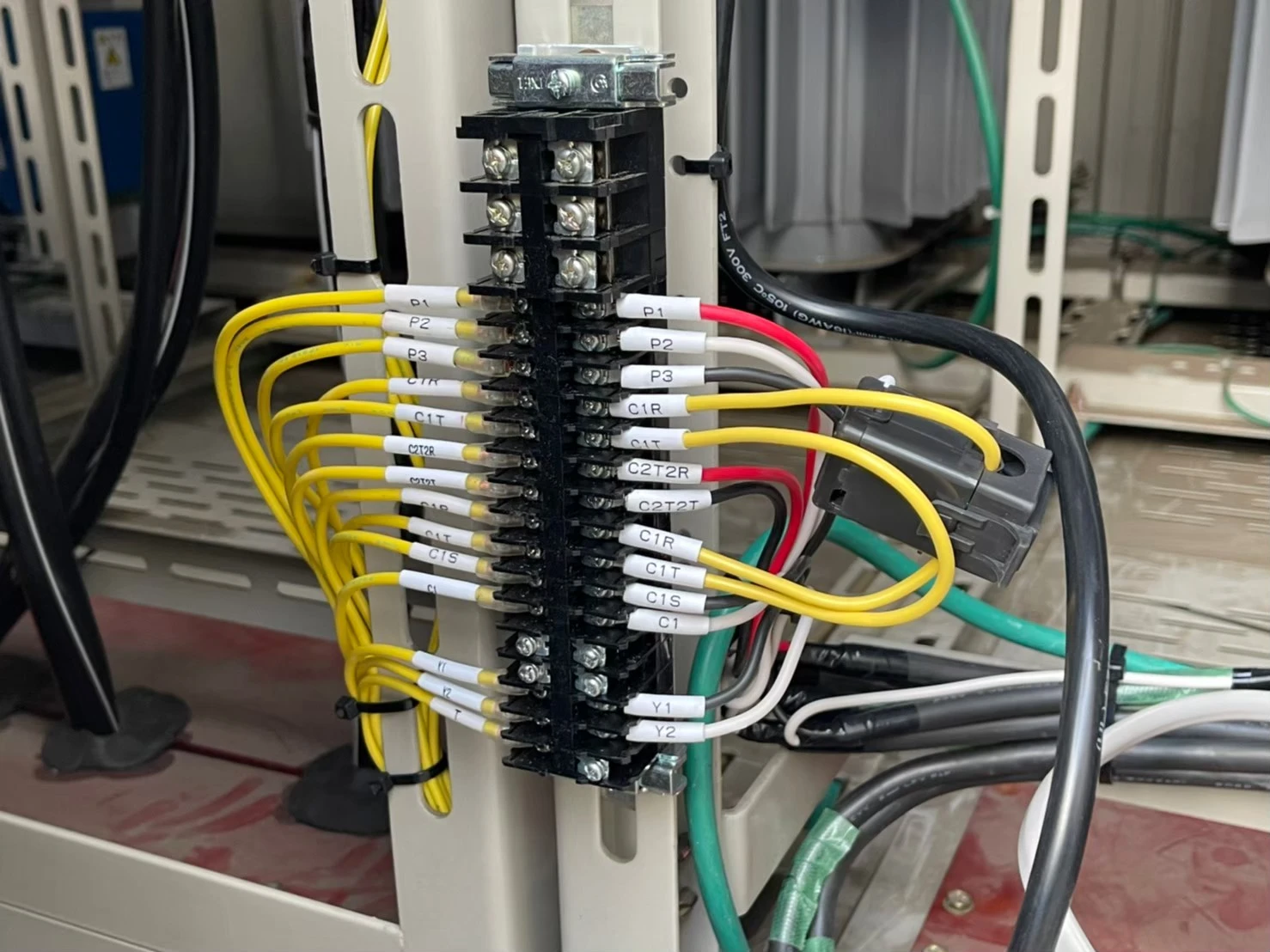

高圧受電設備・キュービクル側で確認した内容
工場向け自家消費型太陽光では、屋根上の施工だけでなく、既設高圧受電設備との接続確認が重要です。 本事例では、PCS、ZPD、OVGR、RPR、CT、VT、VCB、OCR、Solar Legato、COM BOX、既設キュービクル側の接続条件を確認しました。
- ダイヤゼブラ電機製PCS 4台構成の確認
- PCS1〜PCS4の通信・監視系統の確認
- ZPD、OVGR、RPRの構成確認
- CT、VT、VCB、OCRまわりの確認
- Solar Legato、COM BOXの構成確認
- 既設キュービクル側との接続条件確認
- 遠隔監視・通信ケーブルまわりの確認
- PCSから既設電気設備側までの配線・接続条件確認
施工時に注意したポイント
この案件では、折半屋根へのパネル設置と、既設高圧受電設備側への接続確認を重視しました。 工場の自家消費型太陽光では、日中負荷に合わせた発電容量、PCS容量、キュービクル側の接続、保護継電器、遠隔監視まで整合していないと、安定した運用につながりません。
- 折半屋根の形状と屋根なりの勾配を確認すること
- 屋根縁からの離隔と保守動線を確保すること
- 200枚のパネル配置と施工性を両立すること
- PCS4台構成に対して通信・監視・連系保護機器を整合させること
- OVGR・RPR・ZPDの動作に関わる計測・保護回路を確認すること
- Solar Legato・COM BOXを含めた監視系統を確認すること
同じような工場で確認すべきこと
埼玉県草加市のような工場で自家消費型太陽光を導入する場合、屋根面積だけでなく、既設高圧受電設備と日中の電気使用量を確認する必要があります。 特にキュービクル接続を伴う工場では、単線結線図、PCS容量、連系保護機器、遠隔監視、通信系統、配線ルートの確認が重要です。
- 30分デマンドデータや月別電気使用量があるか
- 日中の電気使用量が太陽光発電量と合っているか
- 折半屋根に十分な設置スペースと保守動線があるか
- 屋根材、屋根勾配、屋根縁からの離隔を確認できるか
- 既設キュービクルや分電盤の単線結線図が確認できるか
- PCS、連系保護・計測盤、監視装置の設置場所を確保できるか
- OVGR・RPR・ZPDなど連系保護機器の構成が必要か
- 発電開始後の監視・O&M体制をどうするか
関連サービス
本事例のような工場向け自家消費型太陽光では、太陽光パネルの設置だけでなく、既設高圧受電設備、連系保護機器、遠隔監視、使用前自己確認、O&Mまで含めた確認が必要になる場合があります。
工場で自家消費型太陽光発電を検討する場合は、屋根面積だけでなく、電気使用量、既設キュービクル、PCS容量、連系保護機器、遠隔監視、配線ルートまで確認する必要があります。 電気使用量データや単線結線図があれば、導入可否と概算効果を整理できます。
