工場向け自家消費型太陽光発電|電気代削減につながりやすい工場の条件と導入前チェックポイント

  • 2026/04/09


工場向け自家消費型太陽光発電|電気代削減・高圧受電・導入前チェック

執筆・内容確認:みらい電設株式会社 技術担当(第一種電気工事士が執筆)

神奈川県平塚市/建設業許可 神奈川県知事許可 第088603号
最終確認日:2026年7月

工場に自家消費型太陽光発電が向いているかどうかは、屋根の広さだけでは決まりません。平日日中の電力使用量、発電した電気をその場でどれだけ使い切れるか(自家消費率)、既設の受電設備に接続できる余地があるか——この3点で判断します。

このページでは、神奈川県平塚市の電気工事会社であるみらい電設が、工場の電気料金が高くなる仕組みから、動力負荷・30分デマンドの確認、屋根・遊休地・ソーラーカーポートの選び方、キュービクルや保護継電器の確認、操業を止めない施工計画まで、実際の工場施工事例とあわせて整理します。


工場への導入判断は、次の3点で決まります
  • 平日日中の電力使用量と30分デマンド
  • 屋根・遊休地・駐車場の設置条件
  • キュービクルへの接続余地と停電可能日

このページでわかること
  • 自家消費型太陽光の効果が出やすい工場・出にくい工場の条件
  • 導入判断の前に確認する電気設備・データ(30分デマンド、単線結線図など)
  • 屋根・遊休地・ソーラーカーポートの選び方と実際の施工事例
  • 高圧受電設備・保護継電器・電力会社への申請で確認すること
  • 操業を止めずに施工するための計画の考え方

工場向け自家消費型太陽光とは

工場の自家消費型太陽光発電とは、工場の屋根や敷地で発電した電気を、工場内で優先的に使用する仕組みです。導入が向くかどうかは、屋根面積よりも、平日日中の電力使用量と自家消費率で決まります。

契約や設備構成によっては、使い切れない余剰電力を売電する構成もあります(自らの需要を賄い、需要を超えた発電量のみを販売することは制度上可能です。出典:資源エネルギー庁)。本記事では、余剰電力を系統へ流さない「全量自家消費(逆潮流なし)」の構成を中心に説明します。


用語:自家消費率
自家消費率
太陽光の発電量のうち、工場内で使用した電力量の割合。この割合が高いほど、買う電気を減らせて削減効果が出やすくなります。

工場では、生産設備・コンプレッサー・空調・冷凍冷蔵設備などの動力負荷が日中に継続して稼働するケースが多く、発電した電気をその場で使いやすい建物種別です。電力会社から買う電気を太陽光の電気に置き換えた分だけ、電力量料金と燃料費調整額・再エネ賦課金の負担が減ります。

一方で、工場ごとに操業パターン・受電設備・屋根条件は大きく異なります。同じ規模の工場でも、休日稼働の有無や動力負荷の比率によって、適切な設備容量も設置場所も変わります。このページでは「どの工場にも太陽光が有効」という一般論ではなく、自社の工場で成立するかを判断するための確認項目を順に整理します。


法人向け自家消費型太陽光発電のサービス範囲・対応エリアを見る

工場の電気料金が高くなる仕組み

工場の電気料金は、使った電力量だけでなく、30分ごとの最大需要電力(デマンド)で決まる基本料金の影響が大きいのが特徴です。太陽光の効果を見積もるには、この料金構造を先に押さえる必要があります。

高圧で受電する工場の電気料金は、大きく次の要素で構成されます。

  • 基本料金:契約電力×単価。東京電力エナジーパートナーの実量制契約では、当月を含む過去1年間の各月の最大需要電力(30分ごとの平均使用電力の月間最大値)のうち、最も大きい値が契約電力になります(出典:東京電力エナジーパートナー)。ある月に30分間だけ需要が突出すると、その値が1年間、基本料金の基準として残ります。
  • 電力量料金:使用した電力量(kWh)×単価。
  • 燃料費調整額:燃料価格に連動して毎月変動します。
  • 再生可能エネルギー発電促進賦課金:使用電力量に応じて課金されます。

契約電力の決定方法は、契約している電力会社と料金メニューを確認します。自家消費型太陽光が直接減らすのは、このうち電力量料金・燃料費調整額・再エネ賦課金の部分です。買う電力量が減った分だけ、変動費が下がります。

基本料金(デマンド)への効果は条件付きです。晴天の日中に太陽光が発電していても、曇天や早朝・夕方にデマンドのピークが出る工場では、契約電力は下がりません。「太陽光を付ければ基本料金も下がる」と一律には言えず、ピークが何時に・どの負荷で発生しているかを30分デマンドデータで確認してから判断します。この確認方法は次の節で扱います。

動力負荷・30分デマンド・操業時間を確認する

導入判断で最初に確認するのは、30分デマンドデータと操業カレンダーです。屋根に載る最大容量ではなく、実際の電力使用パターンに合わせて設備容量を決めます。

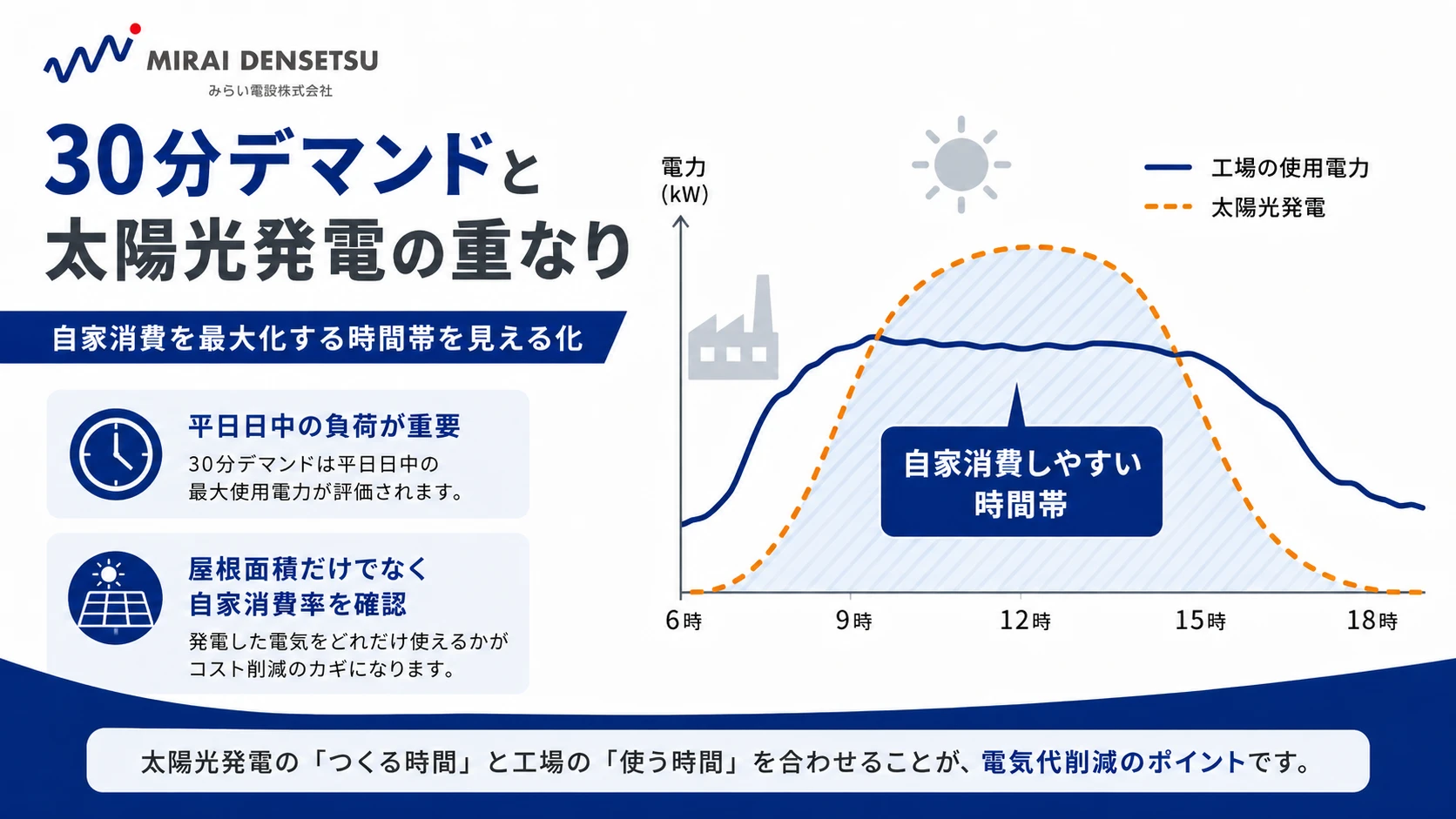

30分デマンドと太陽光発電の重なり:工場の使用電力と太陽光発電カーブが重なる時間帯が自家消費しやすい

私たちが工場の相談を受けたとき、屋根図面より先に確認するのが次の3点です。

30分デマンドデータ。高圧受電の工場であれば、電力会社やスマートメーターの記録から30分単位の需要電力を取得できます。これを見ると、平日日中にどれだけ電気を使い続けているか、ピークが何時に出るか、休日の需要がどこまで下がるかが分かります。太陽光の発電カーブ(昼にピークが来る山型)と需要カーブの重なりが大きいほど、自家消費率が高くなり、削減効果が出ます。

動力負荷の内訳。生産設備・コンプレッサー・冷凍冷蔵設備のように日中連続で動く負荷が多い工場は、発電した電気をその場で使い切りやすい構造です。逆に、電気炉のように間欠的に大電力を使う設備が中心だと、発電と消費のタイミングが合わない時間帯が生まれます。

操業カレンダー。週休2日で土日にほぼ稼働しない工場では、年間の約3割の日で発電した電気の行き先が細ります。全量自家消費(逆潮流なし)の構成では、休日は発電を抑制するか、余剰を出さない容量設計にする必要があります。休日も冷凍冷蔵設備などのベース負荷がある工場は、この点で有利です。

「うちの工場で成立するか」は、この3点のデータが揃えば具体的に判断できます。逆に、これらを確認せずに屋根面積だけで容量を決めると、発電しても使い切れない設備になりかねません。


法人向け太陽光の現地調査で確認するポイントを見る
屋根・受電設備・配線ルート・保護継電器まで、現地で何を見るか

自家消費太陽光の効果が出やすい工場

効果が出やすいのは、平日日中に動力負荷が継続して稼働し、休日にもベース負荷がある工場です。業種でいえば、日中連続稼働の製造業や、冷凍冷蔵設備を持つ工場が典型です。

これまでの相談・施工の経験から、削減効果につながりやすい工場の条件を整理すると次のとおりです。

  • 平日8〜17時台に電力使用が集中し、使用量が安定している
  • コンプレッサー・冷凍冷蔵・空調など、日中連続稼働の動力負荷が大きい
  • 土日・祝日にも一定のベース負荷(冷凍冷蔵、換気、サーバー等)がある
  • 屋根・遊休地・駐車場のいずれかに設置余地がある
  • 契約電力に対して、日中の実需要が安定して高い(自家消費率を確保しやすい)

みらい電設の施工実績には、金属加工業、製造業、自動車整備業、冷凍加工業など、日中に設備を稼働する工場・事業所の案件があります。特に冷凍冷蔵設備を持つ施設は、休日もベース負荷が落ちないため、発電した電気の行き先が年間を通じて確保しやすい構造です。

確認項目 効果が出やすい 慎重に判断したい
平日日中の電力使用 8〜17時台に継続して大きい 夜間・早朝に偏る
休日の稼働 ベース負荷が残る(冷凍冷蔵等) ほぼゼロまで下がる
動力負荷 連続稼働(コンプレッサー・冷凍機等) 間欠的な大電力(電気炉等)中心
屋根・敷地 築浅の大屋根、遊休地、広い駐車場 老朽屋根のみ・増築予定あり
季節変動 年間を通じて需要が安定 繁忙期と閑散期の差が極端
将来計画 設備増設・増築の予定が明確 移転・縮小の可能性がある
契約電力・自家消費率 日中実需要が高く使い切れる 発電量が需要を上回りやすい

この表の左列に多く当てはまる工場は、具体的な削減額の試算に進む価値があります。試算に必要な資料は導入までの流れの節(表)にまとめています。

効果が出にくい工場・慎重に判断すべき条件

夜間操業が中心の工場、休日に需要がほぼゼロになる工場、屋根の老朽化が進んだ工場では、設備容量と構成を慎重に設計しないと、想定した削減効果が出ません。

導入を止めるべきという意味ではなく、「屋根に載る最大容量で計画すると失敗しやすい」条件です。

  • 夜間・交代制操業が中心の工場:太陽光は日中しか発電しないため、夜間中心の操業では発電と消費が重なりません。日中のベース負荷に合わせた小さめの容量にするか、導入自体を見送る判断もあります。
  • 休日に需要が大きく下がる工場:全量自家消費の構成では、休日の需要を超えた発電分は工場内で使えず、発電抑制または設備の解列が発生します。休日も冷凍冷蔵設備などのベース負荷があれば、その負荷分は自家消費できます。年間の稼働日数と休日のベース負荷を確認し、休日でも使い切れる容量を上限に設計します。
  • 屋根の老朽化・防水改修時期が近い工場:設置後に屋根改修が必要になると、パネルの脱着費用が別途発生します。築年数が経過した工場では、遊休地やカーポートを含めて設置場所を比較します(次節)。
  • 将来の設備増設・レイアウト変更が未確定の工場:屋根上に空調室外機や配管を増設する計画があると、パネル配置と干渉します。将来計画は設計前に必ず確認します。

これらの条件に当てはまる場合でも、「何を確認すれば判断できるか」は明確です。30分デマンドデータ・操業カレンダー・屋根図面・将来計画の4点が揃えば、成立する容量と構成を具体的に検討できます。

屋根・遊休地・ソーラーカーポートの選び方

設置場所は屋根だけではありません。屋根・遊休地・ソーラーカーポートの3択を、屋根の状態・敷地の余裕・駐車場の広さから比較して決めます。

設置場所の比較:屋根設置・遊休地設置・ソーラーカーポートの向いているケースと主な注意点

工場の太陽光は「屋根に載せるもの」と思われがちですが、実際の施工では敷地条件に応じて設置場所を使い分けます。みらい電設の施工実績でも、金属加工工場では工場内の遊休地を活用して72.6kWを設置し、製造業施設では工場駐車場に226.32kWのソーラーカーポートを設置しています。同じ「工場への自家消費太陽光」でも、正解となる設置方法は工場ごとに違います。

比較項目 工場屋根 遊休地(地上設置) ソーラーカーポート
長所 既存面積を活用・配線距離が短い 屋根の状態に依存しない・施工時の屋内影響が小さい 駐車場機能を維持したまま設置面積を確保・大容量化しやすい
注意点 屋根の築年数・防水・耐荷重の確認が必須 基礎工事(杭・架台)が必要・敷地の地盤と日照を確認 車路・車高・基礎位置の設計、既設駐車区画との調整
向いている工場 築浅の大屋根を持つ工場 敷地内に未利用の土地がある工場 屋根条件が厳しく、広い駐車場がある工場
主な施工要素 屋根材に応じた架台・防水処理 スクリュー杭・架台・地中/架空配線 鉄骨基礎・カーポート架構・高所配線

どの設置場所でも共通するのは、受電設備までの配線ルートと接続方法をセットで設計することです。パネルを置ける場所があっても、キュービクルまでの距離が長い、配線ルートに障害物がある、といった理由で構成を見直すことがあります。この受電側の確認を次節で扱います。

高圧受電設備・キュービクルの確認

高圧受電の工場では、太陽光を接続する前に、既設キュービクルの構成・変圧器・盤内の空きスペースを確認します。ここを後回しにすると、設計のやり直しや追加費用の原因になります。

高圧受電の工場に自家消費太陽光を導入する場合、発電した電気は多くの構成で既設の受電設備(キュービクル)を経由して構内負荷へ供給されます。私たちが現地調査で確認する主な項目は次のとおりです。

  • 単線結線図と実際の盤構成の一致:図面が古く、増設・改修が反映されていない工場は珍しくありません。図面と現物を突き合わせます。
  • 変圧器(トランス)の構成と容量:太陽光をどの変圧器系統に接続するかで、構内で電気を使い切れるかが変わります。動力負荷が大きい工場では、動力トランス系統への連系を検討します。
  • 盤内の空きスペースと改造余地:保護継電器や太陽光用ブレーカーの追加には、盤内のスペースと端子台・配線ルートが必要です。既設機器との干渉、停電作業の範囲もここで見ます。
  • 受電点からPCS設置場所までの距離・ルート:配線距離が長いと電圧降下と工事費に影響します。

実際の施工でも、金属加工工場の遊休地72.6kWの案件では、地上設置したパネルからPCS・トランスを経由して既設キュービクルへ接続する構成で施工しています。既設設備を活かせるかどうかは図面と現地確認で決まるため、単線結線図とキュービクルの内部写真があると、初期の検討が大きく速くなります。

キュービクルの改修・更新そのものが必要になった場合の対応は、高圧受電設備改修のサービスページで扱っています。

高圧連系で必要になる保護装置と電力会社への申請

全量自家消費の構成では、余った電気を系統へ流さない(逆潮流させない)ための保護装置と、電力会社への申請が必要です。設備オーナーが機器名称を覚える必要はありません。見積時には、保護装置の追加、キュービクル改造、停電作業、試験費用が含まれているかを確認してください。

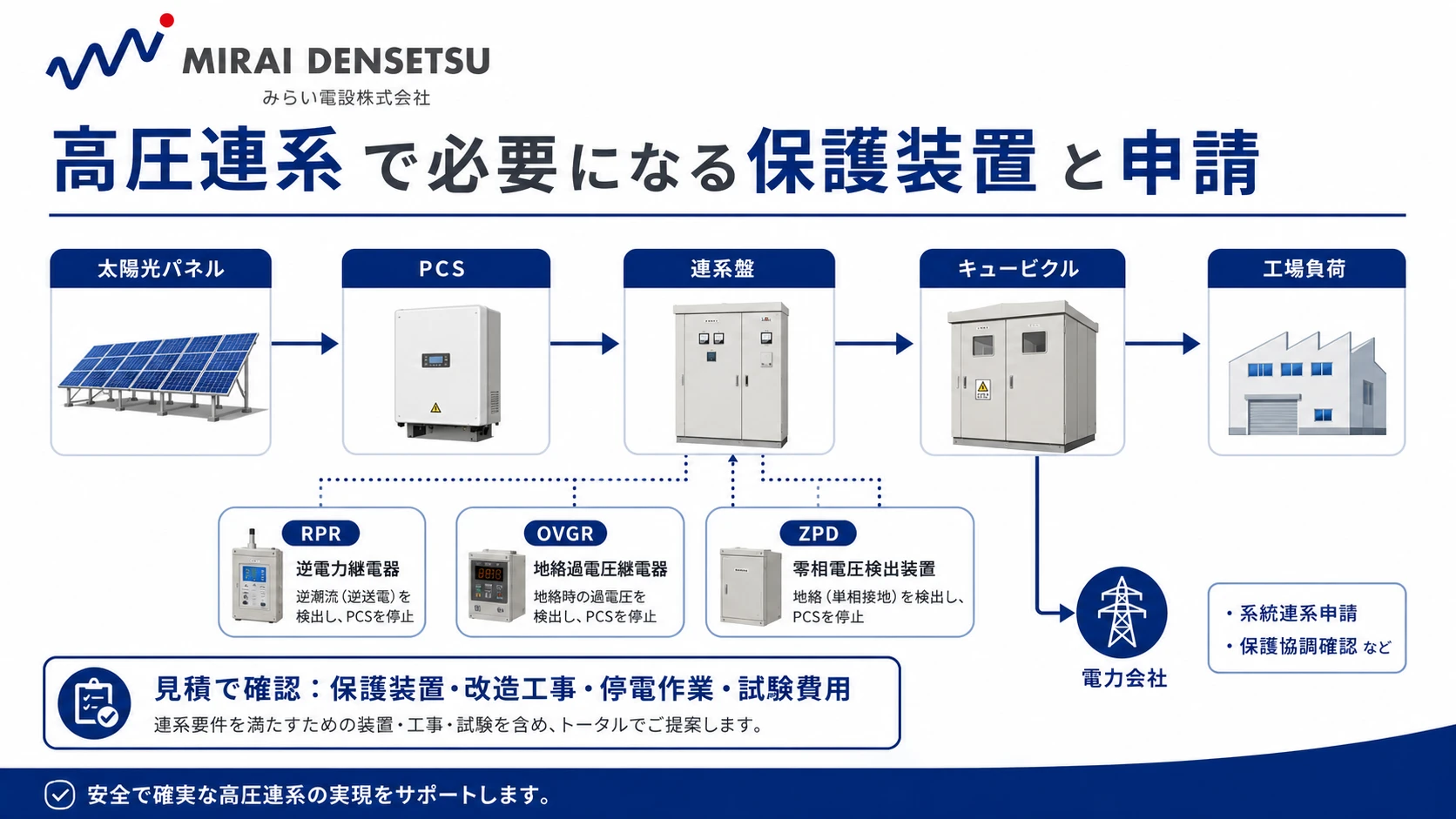

高圧連系で必要になる保護装置と申請:太陽光パネル・PCS・連系盤・キュービクル・工場負荷の流れとRPR・OVGR・ZPDの役割

自家消費型太陽光では、発電量が構内の消費を上回った瞬間に、余剰電力が電力会社の系統側へ流れる可能性があります。これが逆潮流です。逆潮流させない契約で連系する場合、それを検出して発電を止める保護装置が必要になります。


高圧連系で出てくる主な保護装置
RPR(逆電力継電器)
受電点で電力の流れの向きを監視し、逆潮流を検出すると、設定した保護シーケンスにより遮断器を動作させるための継電器です。全量自家消費の構成で中心となる装置です。
OVGR(地絡過電圧継電器)
系統側の地絡事故を検出するための保護継電器です。高圧連系では、電力会社との協議内容に応じて設置を求められる場合があります。
ZPD(零相電圧検出器)
OVGRが異常を判断するために必要な零相電圧を検出する機器です。OVGRとセットで構成を検討します。

これらは「装置を買って付ければ終わり」ではありません。既設キュービクル内のどこに取り付けるか、PCSの制御とどう連動させるか、停電作業をいつ・どの範囲で行うか、施工後の動作試験をどこまで実施するかまで、一体で計画します。

また、系統に連系する以上、容量や構成にかかわらず電力会社への申請(系統連系協議)が必要です。申請から回答までの期間は工程に直結するため、導入スケジュールを立てる際は施工期間だけでなく申請期間を織り込みます。

実際の施工では、製造業施設の226.32kWソーラーカーポート案件で、工場内の動力トランスへ連系し、OVGR・RPR・ZPDと太陽光用ブレーカーを設置する構成で施工しています。保護継電器それぞれの役割の詳細は次の記事にまとめています。


自家消費太陽光発電の継電器(OVGR・RPR・ZPD・VT・CT)の役割を見る



電力会社への系統連系申請の代行について見る

操業を止めない施工計画

工場の太陽光工事で最も配慮するのは、生産への影響です。停電を伴う作業を特定の日に集約し、搬入・高所作業の動線を操業と分離する工程を組みます。

太陽光工事の大半(架台・パネル・配線ルートの敷設)は、工場を止めずに進められます。ただし、次の作業は停電や操業への影響が発生し得るため、事前の計画が必要です。

  • キュービクル内での接続・保護継電器の取付:受電設備内の作業は停電を伴うことが多く、休日や夜間など、工場の非稼働時間に集約して実施します。
  • 連系前の試験・確認:保護装置の動作試験など、連系の前に必要な確認作業があります。
  • 資材搬入・重機作業:カーポートや地上設置では基礎工事・鉄骨建方があり、トラック・重機の動線が工場の物流動線と重なることがあります。搬入時間帯と動線を工場側と調整します。

工程計画で私たちが工場側に必ず確認するのは、①停電可能な日(休日・年末年始・お盆等)、②生産の繁忙期、③構内の車両動線と使える搬入口、の3点です。この3点が早い段階で分かっていると、「停電日が確保できず連系が数か月遅れる」といった手戻りを避けられます。

初期費用・補助金・PPAの考え方

初期費用は設置場所・容量・受電設備の改造範囲で大きく変わるため、工場ごとの見積が前提です。補助金は年度・自治体で条件が変わるため、着工前の申請可否を必ず確認します。

初期費用。同じ容量でも、屋根置きか、地上設置か、カーポートかで基礎・架台の費用構成が変わります。さらに高圧連系では、保護継電器の追加やキュービクル改造の要否が金額に影響します。「工場の太陽光は1kWあたり◯円」という相場だけで判断せず、設置場所と受電設備の条件を含めた見積で比較することをおすすめします。相見積を取る場合は、保護装置・電力会社への申請・試験費用がどこまで見積に含まれているかを各社で揃えて比較すると、金額差の理由が明確になります。

補助金。国・都道府県・市町村それぞれに法人向けの導入補助が設定される年度があります。多くの制度は「交付決定前の着工は対象外」であり、申請期間・予算枠にも限りがあります。導入時期を決める前に、その年度の制度と申請スケジュールを確認します。


神奈川県の法人向け太陽光補助金の確認ポイントと進め方を見る
県+市の制度・申請の流れ・不採択を避ける実務

PPA(第三者所有モデル)。初期費用をかけずに導入する選択肢として、PPA事業者が設備を所有し、工場は発電した電気の利用料を支払う方式があります。初期投資を抑えられる一方、契約期間が長期にわたること、電気単価・契約条件が事業者ごとに異なることから、自己所有との比較は契約条件を精査したうえで判断します。

投資回収年数の考え方・計算方法の詳細は、このページでは扱いません。次の記事を参照してください。


自家消費型太陽光の回収年数の考え方・計算方法を見る

工場の施工実績

「工場によって正解が違う」ことは、実際の施工事例がそのまま示しています。ここでは設置場所も規模も異なる2件の工場案件を紹介します。

工場の施工事例:富津市・金属加工工場 遊休地活用72.6kW(既設キュービクル接続)と鈴鹿市・製造業施設 ソーラーカーポート226.32kW(OVGR・RPR・ZPD)

みらい電設では、金属加工工場で遊休地を活用した72.6kWの自家消費太陽光を、製造業施設で駐車場を活用した226.32kWのソーラーカーポートを施工しています。工場の自家消費太陽光は、屋根面積だけでなく、動力負荷、操業時間、既設受電設備、搬入経路、将来の設備増設まで確認して設計する必要があります。

千葉県富津市/金属加工業

遊休地活用の72.6kW(既設キュービクル接続)

工場内の遊休地にスクリュー杭・架台で太陽光パネル72.6kW(PCS 50kW)を地上設置し、PCS・トランスを経由して既設キュービクルへ接続した案件です。屋根ではなく敷地内の未利用地を活かすことで、屋根の状態に左右されずに設置面積を確保しています。

金属加工工場の遊休地に72.6kWを設置した施工事例 ›

三重県鈴鹿市/製造業

ソーラーカーポート226.32kW(OVGR・RPR・ZPD)

工場の駐車場にソーラーカーポートを建て、太陽光パネル226.32kW(PCS 160kW)を設置した案件です。工場内の動力トランスへ連系し、OVGR・RPR・ZPDの保護継電器と太陽光用ブレーカーを設置しています。駐車場としての機能を維持したまま、大きな設置面積を確保した構成です。

製造業施設に226.32kWのソーラーカーポートを設置した施工事例 ›

2件は、業種・規模・設置場所・接続方法のすべてが異なります。自社の工場でどの構成が成立するかは、動力負荷・30分デマンドの節と、高圧受電設備の節で挙げたデータと図面が揃えば具体的に検討できます。その他の工場・事業所の実績は法人向け自家消費型太陽光発電の施工実績一覧にまとめています。

導入までの流れ

導入は「データ確認 → 現地調査 → 設計・見積 → 電力会社への申請・補助金申請 → 施工 → 試験・連系」の順で進みます。データ確認から運転開始まで、申請期間を含めて余裕を持った計画を立てます。

  • 1電気使用状況の確認:電気料金明細と30分デマンドデータから、需要パターンと削減余地を確認します。
  • 2現地調査:屋根・敷地・受電設備・配線ルート・搬入経路を確認します。
  • 3設計・見積:設置場所・容量・接続構成を決め、保護装置・申請・試験まで含めた見積を提示します。
  • 4各種申請:電力会社への系統連系の申請、補助金を使う場合は交付申請を行います。申請の回答期間が全体工程を左右します。
  • 5施工:操業カレンダーに合わせて工程を組み、停電作業は非稼働日に集約します。
  • 6試験・連系・運転開始:保護装置の動作試験・必要な確認を実施し、連系して運転を開始します。
導入検討の前に準備する資料 確認できること
直近12か月の電気料金明細 契約電力・電力量・料金構成
30分デマンドデータ 需要パターン・ピーク発生時間帯
工場の稼働日・休日・操業時間 自家消費率の見込み
屋根図面(伏図・構造情報) 設置可能面積・耐荷重の当たり
単線結線図 接続構成・保護装置の検討
キュービクル・変圧器の情報(内部写真可) 改造余地・接続方法
将来の設備増設・増築計画 容量設計・配置の前提

すべて揃っていなくても相談は可能ですが、特に30分デマンドデータと単線結線図があると、初回の検討精度が大きく上がります。

よくある質問

工場の電気代はどのくらい削減できますか。

削減額は、年間発電量、自家消費率、電力単価、休日の負荷、設備容量で変わるため、一律の金額は示せません。直近12か月の電気料金明細と30分デマンドデータがあれば、工場ごとの削減見込みを試算できます。試算の依頼はサービスページから可能です。

土日はほぼ稼働しない工場ですが、導入する意味はありますか。

平日の削減効果だけで成立するかを確認します。全量自家消費の構成では休日の需要を超えた発電分は使えないため、平日の需要に合わせた容量に抑える設計が基本です。冷凍冷蔵設備など休日も動くベース負荷があれば、その負荷分は自家消費できます。30分デマンドデータで平日・休日の需要差を確認してから判断してください。

30分デマンドデータはどこで手に入りますか。

高圧受電の場合、契約している電力会社(小売電気事業者)のWeb明細サービスや、スマートメーターのデータ提供サービスから取得できるのが一般的です。取得方法が分からない場合は、契約中の電力会社に「30分値のデータが欲しい」と依頼してください。

工事中に工場の操業は止まりますか。

架台・パネル設置・配線敷設の大半は操業しながら進められます。停電が必要になるのは、主にキュービクル内での接続や保護装置取付などの受電設備まわりの作業です。これらは休日・夜間など非稼働日に集約して計画します。

屋根が古いのですが設置できますか。

屋根の築年数・屋根材・防水の状態によります。設置後に屋根改修が必要になるとパネルの脱着費用が発生するため、老朽化が進んでいる場合は、遊休地への地上設置やソーラーカーポートを含めて設置場所を比較することをおすすめします。

補助金は使えますか。

年度・自治体によって制度の有無・条件が変わります。多くの制度で交付決定前の着工は対象外となるため、導入時期を決める前に、その年度の制度と申請スケジュールの確認が必要です。神奈川県内の制度の進め方は補助金の記事を参照してください。

RPRが動作すると、発電は止まってしまうのですか。

RPRは逆潮流を検出した際に、保護シーケンスにより太陽光側を系統から切り離す動作をさせるための継電器です。頻繁にRPRが動作する場合は、設備容量、PCSの出力制御、負荷変動、継電器の設定や連動回路を含めて確認が必要です。設計段階で需要パターンに合わせた容量・制御にしておくことが、動作を減らす基本です。

工場への導入可否・削減効果を確認する

工場の電気使用量・屋根・受電設備の情報から、自家消費型太陽光の導入可否と削減効果を確認できます。みらい電設株式会社は、神奈川県平塚市を拠点とする電気工事会社です(建設業許可:神奈川県知事許可 第088603号)。法人向け自家消費型太陽光について、現地調査・設計・電力会社への申請・施工・試験まで一体で対応しています。「まだ検討段階」「データが揃っていない」という状態でも、揃っている資料の範囲で確認できることから整理します。

神奈川県(横浜市、川崎市、藤沢市、茅ヶ崎市、寒川町、厚木市、平塚市、伊勢原市、海老名市、大磯町、二宮町、秦野市、小田原市)を中心に対応しています。

出典・参考

東京電力エナジーパートナー「契約電力の決定方法(実量制)」/資源エネルギー庁「需要家が電源を設置する場合の取扱い(電気の計量制度Q&A)」/神奈川県「令和8年度神奈川県自家消費型再生可能エネルギー導入費補助金」

監修・施工:みらい電設株式会社(第一種電気工事士が執筆・内容確認)
神奈川県を中心に、法人向け自家消費型太陽光・蓄電池・電気設備の設計・施工・保守を一貫対応。建設業許可:神奈川県知事許可 第088603号。

最終更新:2026年7月
