系統用蓄電池のアグリゲーターとは?BESSの収益化・出口戦略を解説

  • 公開 2026/05/28 / 最終更新 2026/10/19

制度情報は更新時点の公表資料に基づきます|執筆・監修:森 大輔(第一種電気工事士)

系統用蓄電池(BESS)の収益化・出口戦略

系統用蓄電池(BESS)の収益化とアグリゲーター連携をイメージした画像
系統用蓄電池は、設備仕様・EMS・アグリゲーター連携を前提に事業化を検討する必要があります。

系統用蓄電池(BESS)の事業化を検討すると、必ず行き当たるのが「結局、誰がどう運用して収益を生むのか」という問いです。土地を押さえ、設備を組み、系統に接続しても、その電気をいつ充放電し、どの市場や契約で収益化するかが決まっていなければ、事業は前に進みません。

その収益化の中心にいるのが、アグリゲーターです。

この記事では、系統用蓄電池におけるアグリゲーターの役割、なぜ設備工事だけでは収益化できないのか、アグリゲーターが案件をどう見るか、運用先が未定のまま進めると何が起きるかを、公的な定義をもとに整理します。

この記事の結論

系統用蓄電池におけるアグリゲーターとは、BESSを電力市場や需給調整の仕組みに接続し、充放電の運用・収益化・契約条件の設計に関わる事業者です。系統用蓄電池は設備を設置するだけでは収益が生まれないため、アグリゲーター・EPC・電力申請を並行して見ておく必要があります。

系統用蓄電池のアグリゲーターとは?

アグリゲーターとは、資源エネルギー庁の説明によれば、需要家が持つエネルギーリソースを束ね、需要家と電力会社の間に立って需給バランスの調整などに取り組む事業者です(出典:資源エネルギー庁)。

系統用蓄電池の文脈では、この「束ねて調整する」機能が、BESSの収益化と直結します。蓄電池の充放電を電力市場や需給調整の仕組みにつなぎ、いつ充電していつ放電するかを制御し、その運用から収益を生む。この一連を担うのがアグリゲーターです。

ここで押さえておきたいのは、系統用蓄電池の話が、設備の設置やEPC工事だけでは終わらないという点です。BESSは「作って終わり」の設備ではなく、運用して初めて価値が出る事業であり、その運用条件や市場参加の設計にアグリゲーターが関わってきます。

BESSでアグリゲーターが重要になる理由

系統用蓄電池は、設置工事を終えただけでは収益が生まれません。太陽光発電が「発電した分を売る」というシンプルな構造なのに対し、BESSはいつ充電し、いつ放電し、どの市場・契約で運用するかで収益が決まります。

この運用先が定まらないと、設計そのものが進みません。どの市場を狙うかによって、PCSの容量、蓄電池の容量、放電できる時間、EMS(エネルギーマネジメントシステム)の仕様が変わるからです。つまり、出口が見えないまま機器を選ぶと、後から要件と合わずにやり直しになります。

BESSの主な運用先(出口)は、おおまかに次の4つです。

運用先(出口)収益の考え方
需給調整市場系統の需給バランスを保つ「調整力」として運用する
卸電力市場電力価格が安い時間に充電し、高い時間に放電する
容量市場将来の供給力としての価値を見込む
相対契約・運用委託アグリゲーターや事業者との契約に基づいて運用する

なお、需給調整市場で運用する場合は、広域機関が管理する事業者コードや系統コードなどの手続きが関係します(出典:電力需給調整力取引所)。設備を建てれば自動的に市場参加できるわけではなく、運用に向けた手続きと体制が前提になります。

どの出口を選ぶかは、収益の見込みだけでなく、必要な設備仕様や手続きまで連動します。だからこそ、運用先は設備設計の前に見ておく必要があります。

アグリゲーターが見る主なポイント

アグリゲーターは、案件を引き受けられるかどうかを、次のような観点で見ます。これは裏返せば、事業者側がアグリゲーターと話す前に揃えておくと話が早い項目でもあります。

確認項目見るポイント
対象市場どの市場・契約で収益化するか
対象エリア該当する電力エリアで対応できるか
設備規模低圧・高圧・特高のどこまで対応するか
EMS・通信指定のEMS、通信方式、制御要件に合うか
蓄電池仕様PCS容量、蓄電池容量、放電時間が要件と合うか
運用・劣化条件年間充放電量、EFC、SOC・DOD、メーカー保証との整合、保証条件に沿った運用上限・制約の設定可否
契約条件固定報酬・変動報酬・収益分配・契約期間
工事条件連系点、キュービクル、計量、通信、消防、搬入条件

また、アグリゲーターであればどこでも同じ条件で運用できるわけではありません。対応できる電力エリア、得意とする市場、採用実績のある蓄電池メーカー・PCS・EMS、通信方式、制御要件は事業者によって異なります。

そのため、アグリゲーターを確認する際は、単に「運用先があるか」だけでなく、対象エリア、設備規模、採用予定の蓄電池・PCS・EMSとの相性まで確認する必要があります。

このうち特に動かしにくいのが、EMS・通信と蓄電池仕様です。アグリゲーターが指定するEMSや通信方式があると、それに合わない機器は採用できません。蓄電池やPCSの容量も、狙う市場に対して過不足があると、想定した収益になりません。

工事条件も見落とされがちです。連系点や計量、通信設備、消防対応、搬入経路は、設備を実際に動かすうえでの前提条件であり、ここが整わないと運用に入れません。施工と運用は別物に見えて、アグリゲーターの要件を満たす施工になっているかが問われます。

アグリゲーター未定のまま進めると止まりやすい理由

運用先を決めずに設備や手続きだけ先行させると、後工程で行き詰まりやすくなります。よくあるのは、土地だけ押さえている、あるいは接続検討の回答は得たが収益先が決まっていない、という状態です。

運用先が未定のまま進めると、次のような問題が起きます。

1

収益の前提が説明できません。どの市場・契約でいくら稼ぐ計画なのかが固まらないと、事業計画そのものが曖昧になります。

2

EMSや制御の要件が後から変わります。運用先が決まって初めて要件が確定するため、先に機器を決めてしまうと手戻りが発生します。

3

設備仕様がアグリゲーターの要件と合わないことがあります。容量、通信、制御の条件が後から判明し、選定済みの機器を見直すことになります。

4

費用負担と収益前提が噛み合わなくなります。系統連系にかかる費用(保証金や工事費負担金など)と、運用で見込む収益のバランスが取れているかは、出口が定まって初めて検証できます。系統連系にかかる初期費用の詳細は、系統連系保証金・工事費負担金の記事で別途まとめています。

BESS案件では、事業者側がアグリゲーターを選ぶだけでなく、アグリゲーター側からも案件内容を見られます。土地条件、接続検討の進捗、設備仕様、工事体制、O&M体制が曖昧な案件は、運用条件の調整が進みにくくなります。

特に、EMS・通信・計量・試運転の条件は、実際の工事内容にも関係します。運用要件と施工条件が分かれていると、後から機器変更や追加工事が発生する可能性があります。

そして、これらが曖昧なままでは、収益化の道筋を説明しにくくなります。どの市場で、どの設備仕様で、どの運用要件を満たすのかが整理されていない案件は、次の判断に進みにくくなります。

低圧50kW未満の系統用蓄電池とアグリゲーター

アグリゲーターとの整合は、高圧・特高の大型BESSだけの話ではありません。低圧の系統用蓄電池でも、複数の設備を束ねて運用する場合は、アグリゲーター、EMS、計測、契約条件の確認が必要になります。

低圧リソース(低圧需要家に設置されている蓄電池等)を需要抑制としてアグリゲートし需給調整市場で取引することは、電力需給調整力取引所(EPRX)のFAQによると、MMSの対応が完了する2026年3月13日取引(3月14日実需給分)から、参入要件を満たすことで可能とされています。ただしこのFAQが対象としているのは、低圧需要家の蓄電池等による需要抑制のアグリゲーションです。単独で系統に接続する低圧の蓄電所が参加できるかは、設備構成と参入要件に応じて個別に確認が必要です。対象となる市場商品や要件は、取引規程や取引ガイドで定められています。

ただし、すべての設備が自動的に参加できるわけではありません。蓄電池・PCSの性能、計測・通信方式、事前審査、アグリゲーターの対応商品・エリアを確認する必要があります。

ここで前提になるのが、需給調整市場の最低入札量は1MW(1,000kW)という点です。連系出力49.5kW級の設備だけでは、需給調整市場の最低入札量1MWを満たせません。アグリゲーターが複数の低圧リソースを束ねて1MW以上のまとまりに集約(アグリゲーション)し、計測・通信・制御の条件を満たしたうえで市場に参加します。したがって低圧の系統用蓄電池では、機器を先に選ぶのではなく、アグリゲーター側の要求仕様(対応市場・エリア・EMS・通信・計測・事前審査)を先に確認し、そこからPCS・EMS・通信仕様を逆算するのが実務的な進め方です。

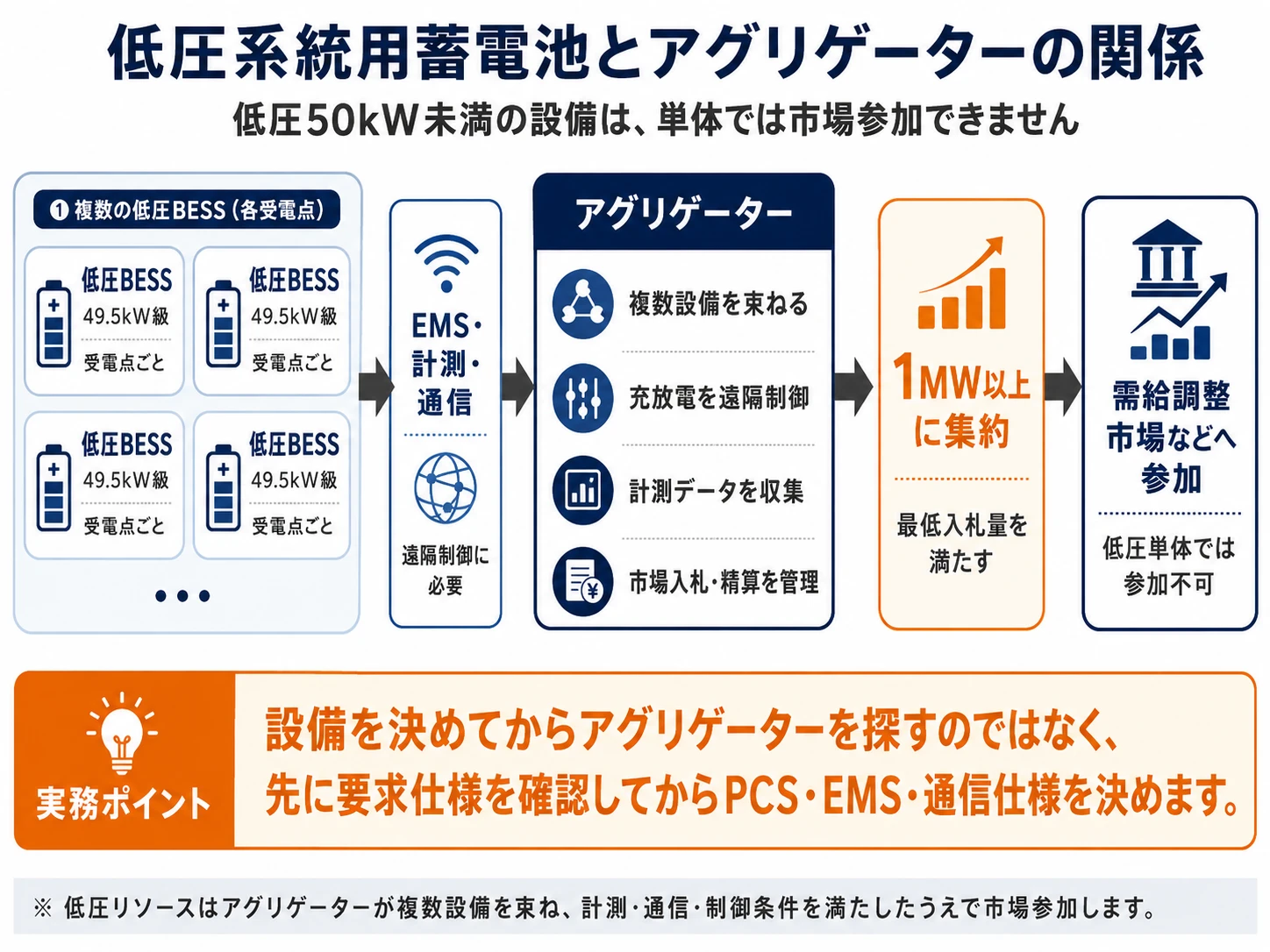

低圧系統用蓄電池とアグリゲーターの関係。複数の低圧BESS(各受電点・49.5kW級)をEMS・計測・通信でつなぎ、アグリゲーターが複数設備を束ねて充放電を遠隔制御し、計測データ収集・市場入札や精算を管理して1MW以上に集約し、需給調整市場へ参加する流れ。連系出力49.5kW級の設備だけでは最低入札量1MWを満たせない。設備を決めてからではなく、先に要求仕様を確認してからPCS・EMS・通信仕様を決める。
連系出力49.5kW級の設備だけでは需給調整市場の最低入札量1MWを満たせず、アグリゲーターが複数設備を束ねてEMS・計測・通信でつなぎ、1MW以上に集約したうえで需給調整市場へ参加します。

低圧50kW未満では、1案件ごとの規模が小さいぶん、複数案件をどう管理するかが運用の中心になります。台数が増えるほど、サイトごとの通信・EMS、遠隔監視、充放電指令への応答、計量を確実に動かし続ける体制が求められ、1台の不調が束ね全体の運用に影響することもあります。したがって、機器選定や施工の前に、アグリゲーター側の通信・EMS・計量の要件を確認してください。機器側の構成要素は、低圧系統用蓄電池の設備構成の解説で整理しています。

充放電条件も契約前に確認します。市場運用では、充放電回数だけでなく、年間充放電量、EFC(等価フルサイクル)、SOC(充電率)・DOD(放電深度)などの運用条件が、蓄電池の劣化やメーカー保証に関係します。アグリゲーターの運用方針とメーカー保証条件が整合しているかを、設備発注前・運用契約前に確認することが重要です。

契約条件の確認も欠かせません。契約期間、手数料や報酬の分配方法、解約条件、障害時・保守時の責任分界は、アグリゲーターごとに異なり、公開されていないことも多い項目です。契約前に書面で確認し、機器構成・施工範囲・保守体制との整合を取ってください。

契約前に確認する項目(低圧・市場運用)

低圧の系統用蓄電池をアグリゲーター経由で市場運用する場合、全体像に加えて、次の点を契約・発注の前に確認しておくと、運用開始後の認識違いを防げます。

確認項目確認する内容
報酬と市場価格の前提報酬が固定か、市場価格に連動するか。需給調整市場の上限価格など前提となる価格は改定され得るため、改定された場合に報酬がどう変わるかを契約前に確認します。
指令・用途の重複複数の市場・用途を併用する条件と設備容量の配分を確認します。調整力指令と出力制御指令が重複した場合は、EPRXの整理と属地の一般送配電事業者との給電申合書等に基づく扱いを確認し、アセスメント・精算への影響と設備所有者・アグリゲーター間の責任分界を書面で整理します。
低圧リソースの参入条件機器個別計測によるkWh取引では、当該機器点の受電点への次世代スマメ(第2世代スマメ)の設置が必要とされています。特例計量器の活用可否、計測・通信方式、既存契約、受電点の条件を、参加する市場商品と取引規程・取引ガイドに沿って確認します。

低圧50kW未満の連系可否、低圧分割、保安体制、申請手続きについては、低圧系統用蓄電池の事業化全体を解説した記事をご確認ください。

標準モデルの価格・土地条件・EPC対応範囲は、低圧系統用蓄電池の事業化支援ページ、年間売上・運用費・回収年数の確認方法は、低圧系統用蓄電池の収益計算ページで整理しています。

BESSはアグリゲーター・EPC・申請を並行して進める

設備を作ってから運用先を探すのではなく、先に運用先を見定め、それに合わせて設備仕様を決め、設備仕様に合わせてEPC・電力申請・工事範囲を組み立てる——この順序が、手戻りの少ない進め方です。

1
出口を見定める

どの市場・契約で運用するか(需給調整市場・卸電力市場・容量市場・相対契約など)を、まず見定めます。

2
設備仕様を決める

その出口に合わせて、PCS・蓄電池・EMSの仕様を決めます。狙う市場によって必要な容量・通信・制御が変わります。

3
EPC・申請・工事範囲を組み立てる

決まった仕様に合わせて、EPC、電力申請、工事範囲を組み立てます。

アグリゲーター、EPC、電力申請は、順番に片づけるのではなく、並行して噛み合わせる対象です。どれか一つが先行しすぎると、他とずれて手戻りになります。

BESSでは、アグリゲーターの運用要件、EPCの施工条件、電力申請の条件、O&M体制を別々に考えると手戻りが起きやすくなります。PCS・EMS・通信・計量・試運転まで含めて、運用開始後に必要な条件を前提に工事範囲を整理することが重要です。

みらい電設では、系統用蓄電池の事業化について、運用先を見据えた設備設計、EPC施工、電力申請までを一体で進めます。アグリゲーター連携に必要な条件整理も含めて、案件状況に合わせて対応します。

系統用蓄電池の事業化を相談する

運用先を見据えた設備設計から、EPC施工、電力申請、アグリゲーター連携に必要な条件整理まで、案件状況に合わせて対応します。

系統用蓄電池(BESS)事業化支援を見る

よくあるご質問

アグリゲーターとは何をする事業者ですか?

資源エネルギー庁の説明では、需要家が持つエネルギーリソースを束ね、需要家と電力会社の間に立って需給バランスの調整などに取り組む事業者です。系統用蓄電池では、蓄電池を電力市場や需給調整の仕組みにつなぎ、充放電の運用と収益化に関わります。

系統用蓄電池は設備を作れば収益が出ますか?

設置だけでは収益は生まれません。どの市場・契約で、いつ充放電して運用するかが決まって初めて収益化できます。そのため、運用先(出口)を設備設計の前に見ておく必要があります。

アグリゲーターはいつ決めればよいですか?

設備を建ててからではなく、設備仕様を固める前が望ましいです。狙う市場や運用先によって、PCS容量・蓄電池容量・EMS・通信要件が変わるため、運用先が未定のまま機器を選ぶと手戻りが起きやすくなります。

低圧の系統用蓄電池でもアグリゲーターは必要ですか?

需給調整市場の最低入札量は1MW(1,000kW)で、連系出力49.5kW級の低圧系統用蓄電池だけではこれを満たせません。そのため低圧では、アグリゲーターが複数リソースを束ねて1MW以上に集約するアグリゲーション(束ね)が前提になり、EMS・計測・通信・契約条件の確認が必要です。低圧と高圧では考え方が異なる部分があるため、案件ごとに確認することをおすすめします。低圧50kW未満の連系・申請・アグリゲーター連携については、低圧系統用蓄電池の解説記事で整理しています。低圧リソースを需要抑制としてアグリゲートする取引は、EPRXのFAQによると2026年3月13日取引(3月14日実需給分)から参入要件を満たすことで可能とされていますが、単独で系統に接続する低圧蓄電所の参加可否は設備構成と参入要件により個別に確認が必要で、参加できる市場商品や対応エリアもアグリゲーターによって異なります。

低圧系統用蓄電池は、1台だけでもアグリゲーターと契約できますか?

可能な事業者もありますが、受付単位・エリア・機器条件は事業者ごとに異なります。需給調整市場は最低入札量が1MW(1,000kW)で、連系出力49.5kW級の低圧1台では単独では参加できず、アグリゲーターが同一エリアで複数台を束ねて市場に参加します。2026年に入り1台(1件)から受け付ける事業者も出てきた一方、最低件数や「同一オーナーが同一機器を複数台」などの条件を設ける事業者もあります。受付条件・手数料は変動するため、契約前に個別の確認が必要です(出典:需給調整市場の最低入札量・アグリゲート参加要件/電力需給調整力取引所〔EPRX〕・電力広域的運営推進機関〔OCCTO〕)。

アグリゲーターは、何を比較して選べばよいですか?

手数料だけでなく、複数の軸で比較します。対応エリア、対応市場(一次〜三次調整力・卸電力・容量)、受付単位・束ね条件、料金体系、契約期間・解約条件、停止・故障時の責任分界、運用レポートの有無に加え、PCS・データ収集装置・上位EMS・通信回線の接続方式、運用開始までの実行体制、異常時対応・O&Mとの責任分界、長期運用体制まで確認します。メーカーのクラウド(監視・データ収集)と、市場制御を担う上位EMS・アグリゲーター(出力指令)は役割が異なり、アグリゲーターごとにPCS・EMS・通信の指定や出力指令方式も異なります。EPCの立場からは、機器がアグリゲーターの仕様に適合するか、通信回線・責任分界・運用開始から長期運用までの体制まで含めて、機器を選ぶ前に確認することが重要です(市場区分の出典:EPRX。その他の選定軸は当社の実務上の確認項目)。

手数料が安いアグリゲーターを選べばよいですか?

手数料率だけでは判断できません。参加する市場の広さ、固定費の有無、計画と実績のずれ(インバランス)の負担、精算方法によって手取りは変わります。さらに、提示される収益シミュレーションの前提(約定単価・落札率・稼働率・手数料・劣化率)が開示されているか、実運用の実績があるかも重要です。対応市場や精算条件が異なれば収益機会もリスクも変わり、前提が実態とかけ離れた収益予測は後の判断を誤らせます。比較は、同じ市場構成・同じ前提の試算をそろえ、精算条件・停止/故障時の対応まで含めて行ってください(市場・運用の出典:EPRX/OCCTO。収益シミュレーションの前提・実績の確認は当社の実務上の選定基準)。

契約後に、アグリゲーターを変更できますか?

契約条件と設備・通信仕様によります。契約期間・途中解約の違約金に加え、制御装置や通信機器を別のアグリゲーターの仕様へ切り替えられるか、停止・故障時の責任分界がどう定められているかが鍵になります。EPCの立場からは、機器選定の段階で特定のアグリゲーター専用に寄せすぎず、EMS・通信の切替余地を残す設計が有効です。契約前に、契約期間・解約条件・切替可否・責任分界を書面で確認してください(契約期間・解約条件・EMS/通信仕様・切替条件・責任分界は契約先ごとに確認=当社の実務上の整理)。

出典・監修
